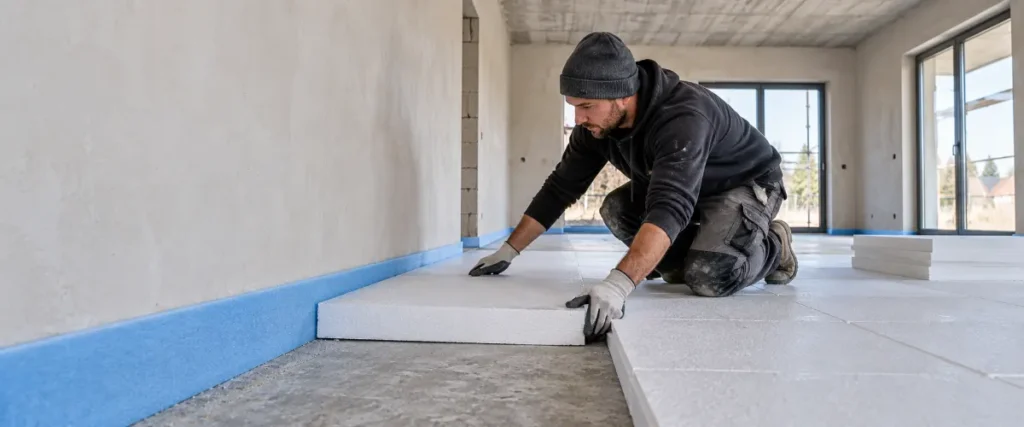

W typowym domu murowanym najpierw wykonuje się instalacje przeznaczone do zakrycia w ścianach oraz tynki, a dopiero później przygotowuje warstwy podłogi, montuje ogrzewanie podłogowe i wylewa jastrych. Taka kolejność ogranicza ryzyko zabrudzenia lub uszkodzenia podkładu, a po tynkowaniu pozwala dokładnie oczyścić strop przed ułożeniem izolacji. Wylewki przed tynkami są technicznie możliwe, ale tylko wtedy, gdy dopuszcza to projekt i instrukcja zastosowanego systemu.
Wylewki przed tynkami czy po?
Najbezpieczniejszy i najwygodniejszy wariant to wykonanie tynków przed wylewkami. Tynkowanie jest pracą mokrą i brudną. Na podłoże spada zaprawa, po pomieszczeniach przemieszczane są przewody agregatu, rusztowania, drabiny i pojemniki. Surowy strop znosi takie warunki lepiej niż świeży lub już wyschnięty jastrych.
Po zakończeniu tynkowania można usunąć odpady, skuć przywarte resztki zaprawy, wyrównać miejscowe nierówności i odkurzyć podłoże. Dopiero na tak przygotowanej powierzchni układa się warstwy podłogi. Bryły zaprawy, gruz i luźne zanieczyszczenia pozostawione pod izolacją mogą powodować pustki, niestabilne podparcie oraz klawiszowanie płyt.
Nie jest to jednak bezwzględna zasada konstrukcyjna. Wylewki przed tynkami mogą pojawić się w nietypowym harmonogramie, na przykład wtedy, gdy wcześniej wykonano instalacje podłogowe lub gdy taką kolejność przewiduje dokumentacja technologiczna. Wymaga to zabezpieczenia jastrychu przed wodą, zaprawą i obciążeniami punktowymi oraz prawidłowego rozwiązania styku ze ścianami.
Warto również uporządkować nazewnictwo. Wylewka, jastrych i podkład podłogowy to warstwa przeznaczona pod płytki, panele, parkiet, wykładzinę lub inną okładzinę. Nie jest to jeszcze gotowa posadzka. Gdy inwestor pyta, czy najpierw robić tynki, czy posadzki, zazwyczaj ma na myśli właśnie jastrych.
Zasada praktyczna: najpierw wykonaj instalacje ukrywane w ścianach i tynki, następnie oczyść podłoże, przygotuj warstwy podłogi, zamontuj ogrzewanie podłogowe i wylej jastrych. Instrukcja konkretnego systemu ma pierwszeństwo przed zwyczajem ekipy.
Prawidłowa kolejność robót krok po kroku
Samo stwierdzenie „najpierw tynki” nie wystarcza do przygotowania harmonogramu. Przed przyjazdem tynkarzy trzeba zakończyć prace ścienne, które wymagałyby późniejszego bruzdowania. Przed wykonaniem jastrychu należy natomiast skoordynować wszystkie instalacje prowadzone w warstwach podłogi i ustalić poziomy gotowych posadzek.
- Wyznacz poziom gotowej podłogi. Uwzględnij izolację, instalacje, ogrzewanie podłogowe, jastrych, klej lub podkład oraz grubość planowanej okładziny.
- Sprawdź wysokości elementów budynku. Kontroli wymagają progi, drzwi wejściowe i tarasowe, dolny stopień schodów, przejścia między pomieszczeniami oraz miejsca łączenia różnych okładzin.
- Wykonaj instalacje przeznaczone do zakrycia w ścianach. Dotyczy to między innymi przewodów, puszek, podejść wodnych, kanalizacyjnych i grzewczych.
- Odbierz instalacje ścienne. Sprawdź położenie punktów, kompletność podejść i przebieg tras. Instalacje wymagające prób należy przetestować przed zakryciem.
- Wykonaj tynki wewnętrzne. Tynkarze powinni znać rzędną przyszłej podłogi, zwłaszcza przy drzwiach, progach i dolnych fragmentach ścian.
- Posprzątaj i oceń strop. Usuń zaprawę, gruz i pył. Sprawdź nierówności, pęknięcia oraz miejsca, w których izolacja nie miałaby stabilnego podparcia.
- Ułóż instalacje i warstwy podłogowe zgodnie z projektem. Dokładna kolejność przewodów, izolacji i warstw rozdzielczych zależy od konstrukcji podłogi. Nie wolno tworzyć przypadkowych skrzyżowań ani pozostawiać pustek wokół rur.
- Zamontuj ogrzewanie podłogowe. Pętle muszą być prawidłowo zamocowane, a ich układ zgodny z projektem instalacji.
- Wykonaj i udokumentuj próbę szczelności. Instalacji wodnej nie należy zalewać bez wcześniejszego sprawdzenia.
- Przygotuj dylatacje i wykonaj jastrych. Zastosuj taśmę brzegową oraz dylatacje konstrukcyjne i podziały pól wymagane przez projekt i producenta systemu.
Taki układ prac ogranicza ruch ciężkich ekip po gotowym podkładzie. Pozwala również oczyścić strop po tynkowaniu bez ryzyka przecięcia rur ogrzewania podłogowego albo uszkodzenia warstwy rozdzielczej.
Co musi być gotowe przed wejściem tynkarzy?
Przed tynkowaniem należy zakończyć te prace, które po zakryciu ścian wymagałyby ponownego kucia. Nie oznacza to, że trzeba wcześniej ułożyć izolację podłogową, rozprowadzić wszystkie instalacje w podłodze lub zamontować pętle ogrzewania. W standardowym harmonogramie te elementy wykonuje się po tynkach i dokładnym posprzątaniu podłoża.
- ustalona rzędna gotowej podłogi na każdej kondygnacji,
- sprawdzone wysokości progów, drzwi, parapetów, schodów i przejść między pomieszczeniami,
- zamontowane przewody, puszki i inne elementy przeznaczone do zakrycia,
- wykonane podejścia wodne, kanalizacyjne i grzewcze w ścianach,
- zakończone bruzdowanie, wiercenie i inne prace powodujące duże zapylenie,
- skontrolowane trasy instalacji oraz wykonana dokumentacja zdjęciowa,
- zabezpieczona stolarka i elementy, które nie mają zostać pokryte tynkiem,
- ustalony sposób wykończenia dolnej części ścian przy przyszłej podłodze.
Szczególnej kontroli wymaga instalacja elektryczna. Poprawienie źle ustawionej puszki lub dodanie pominiętego przewodu po tynkowaniu oznacza kucie i ponowną naprawę powierzchni. Zakres przygotowania opisuje poradnik elektryka przed tynkami.
Już przed rozpoczęciem tynkowania trzeba znać planowane wykończenia podłogi. Płytki z klejem, deska, panele i inne okładziny mogą tworzyć warstwy o różnej wysokości. Jeżeli nie uwzględni się tego w rzędnych podkładu, w przejściach mogą powstać nieplanowane progi.
Co sprawdzić przed wykonaniem jastrychu?
Po tynkowaniu nie należy od razu przykrywać stropu izolacją. Przywarta zaprawa może podpierać płytę punktowo, nawet jeśli z góry całość wygląda poprawnie. Po obciążeniu płyta może się uginać i nie zapewniać stabilnej podstawy dla kolejnych warstw.
- Usuń resztki zaprawy i gruz. Nie maskuj nierówności przypadkowymi kawałkami izolacji ani luźnym materiałem, którego nie przewiduje projekt.
- Odkurz i osusz podłoże. Powierzchnia powinna spełniać wymagania zastosowanego systemu dotyczące czystości, stabilności i wilgotności.
- Sprawdź pęknięcia i większe nierówności. Jeżeli podłoże jest spękane, zawilgocone albo wyraźnie nierówne, sposób naprawy powinien zatwierdzić kierownik budowy lub wykonawca podkładu.
- Skontroluj instalacje podłogowe. Rury, kanały i przewody muszą być zamocowane i ułożone tak, aby nie powodowały niestabilnego podparcia izolacji.
- Sprawdź ułożenie izolacji. Płyty nie powinny się kołysać. Trzeba ograniczyć szczeliny pomiędzy nimi, przy ścianach i wokół przejść instalacyjnych.
- Wykonaj warstwę rozdzielczą zgodnie z systemem. Jeśli jest wymagana, musi być szczelna, aby mieszanka nie wpłynęła pod izolację.
- Zamontuj taśmę brzegową. Powinna oddzielać jastrych od ścian, słupów i innych stałych elementów.
- Zaplanuj dylatacje. Należy uwzględnić dylatacje konstrukcyjne oraz wymagane podziały pól jastrychu.
- Potwierdź próbę szczelności podłogówki. Brak próby jest podstawą do wstrzymania zalewania instalacji.
Wymagania dotyczące przygotowania podłoża różnią się zależnie od produktu. Przykładowo w systemie anhydrytowym Agilia Sols A zwraca się uwagę na czyste i odkurzone podłoże, ograniczenie pustek przy ścianach oraz instalacjach, a także szczelność warstwy rozdzielczej. Nie oznacza to, że wszystkie parametry tego systemu można przenieść na dowolną wylewkę cementową lub anhydrytową.
Czy ogrzewanie podłogowe zmienia kolejność prac?
Sama obecność ogrzewania podłogowego nie jest powodem, aby wykonywać wylewki przed tynkami. Typowa sekwencja nadal wygląda następująco: instalacje ścienne, tynki, sprzątanie i przygotowanie stropu, warstwy podłogi, montaż ogrzewania, próba szczelności i jastrych.
Rozłożenie podłogówki po tynkach chroni rury, spinki, płyty systemowe i warstwy rozdzielcze przed ruchem ekipy tynkarskiej. Zmniejsza także ryzyko uszkodzenia instalacji przez rusztowania, drabiny, przewody agregatu i spadającą zaprawę.
Przed zalaniem wodnej instalacji grzewczej należy przeprowadzić próbę szczelności według projektu i wymagań systemu. Powinien ją wykonać i udokumentować instalator. W przypadku braku próby podawanie mieszanki trzeba wstrzymać, ponieważ późniejsza lokalizacja przecieku może wymagać rozkucia gotowego jastrychu.
Osobnym problemem są kolizje instalacji wodnych, grzewczych, elektrycznych i wentylacyjnych w warstwach podłogi. Nie należy samodzielnie podcinać izolacji, spłaszczać kanałów ani zmniejszać grubości podkładu. Takie kolizje trzeba rozwiązać przed montażem ogrzewania, wspólnie z projektantem właściwej branży lub osobą koordynującą roboty.
Kiedy można zrobić wylewki przed tynkami?
Odwrócona kolejność jest możliwa, jeśli wynika z uzgodnionego harmonogramu, a projekt, instrukcja produktu i wykonawca systemu jej nie wykluczają. Może być rozważana na przykład wtedy, gdy wcześniej zakończono instalacje podłogowe, a konkretną kondygnację trzeba udostępnić innej ekipie. Nie należy jednak wybierać tego wariantu wyłącznie dlatego, że ekipa wylewkarska ma wcześniejszy wolny termin.
Przed podjęciem decyzji trzeba przeczytać instrukcję zastosowanego jastrychu. Dokumentacja CEMEX SUPAFLO wymaga zakończenia mokrych prac budowlanych, takich jak tynkowanie, przed układaniem wylewki anhydrytowej. Przy takim wymaganiu wygoda wykonawców nie uzasadnia zmiany kolejności.
Jeżeli technologia dopuszcza tynkowanie nad gotowym jastrychem, podkład należy zabezpieczyć przed wodą, gipsem, zaprawą, zarysowaniem i uderzeniami. Osłona nie może jednak blokować wysychania w sposób sprzeczny z instrukcją produktu ani zatrzymywać wilgoci przy powierzchni. Trzeba również rozłożyć obciążenia od rusztowań i ciężkich pojemników. Wąskie nogi ustawione bezpośrednio na jastrychu mogą powodować duży nacisk punktowy.
Należy bezwzględnie przestrzegać czasu, przez który producent zabrania chodzenia i obciążania podkładu. Dla systemu SUPAFLO temperatura podczas wylewania i przez kolejne 48 godzin powinna wynosić od 5 do 30°C. W tym samym okresie producent wymaga zamknięcia okien i drzwi oraz zakazuje chodzenia po wylewce. Są to parametry jednego produktu, a nie uniwersalne zasady dla wszystkich jastrychów.
Styk jastrychu ze ścianą bez mostka akustycznego
Wylewka pływająca musi być oddzielona od ścian, słupów, rur i innych stałych elementów taśmą brzegową. Taśma pozwala podkładowi pracować i ogranicza boczne przenoszenie dźwięków. Zalanie szczeliny zaprawą lub sztywne połączenie tynku z jastrychem może pogorszyć izolacyjność akustyczną i zakłócić działanie dylatacji.
Ryzyko jest szczególnie duże przy wykonywaniu tynków po wylewce. Tynkarz może przeciąć taśmę, wcisnąć zaprawę w szczelinę albo doprowadzić tynk bezpośrednio do podkładu. Po zakończeniu prac powierzchnia może wyglądać prawidłowo, mimo że jastrych został miejscowo połączony ze ścianą.
W systemie Agilia Sols A zalecana grubość pianki dylatacyjnej wynosi co najmniej 10 mm przy ścianach oraz co najmniej 25 mm wokół słupów i kolumn. Są to wymagania konkretnego rozwiązania. W innych systemach wartości mogą być odmienne, dlatego grubość i sposób montażu taśmy trzeba sprawdzić w dokumentacji zastosowanego podkładu.
Typowy błąd: zbyt wczesne odcięcie taśmy brzegowej, a następnie doprowadzenie tynku do powierzchni jastrychu. Powstaje wtedy sztywne połączenie na obwodzie, które może zakłócić pracę podkładu i stworzyć mostek akustyczny.
Tynki przed wylewkami i odwrotna kolejność: porównanie
| Kryterium | Najpierw tynki | Najpierw jastrych |
|---|---|---|
| Ryzyko zabrudzenia podkładu | Niskie, ponieważ tynkowanie odbywa się na surowym stropie | Duże bez odpowiedniego zabezpieczenia powierzchni |
| Przygotowanie podłoża | Po tynkowaniu można usunąć zaprawę, gruz i pył | Warstwy podłogi są już zamknięte pod jastrychem |
| Dylatacja brzegowa | Taśmę montuje się po tynkowaniu, więc jest mniej narażona na uszkodzenie | Taśmę trzeba chronić przed przecięciem i wypełnieniem zaprawą |
| Ogrzewanie podłogowe | Rury i elementy mocujące nie są narażone na ruch tynkarzy | Instalacja jest przykryta, ale jastrych trzeba chronić przed obciążeniami |
| Zgodność z instrukcją | Często odpowiada wymaganiu zakończenia mokrych prac przed wylewaniem | Wymaga potwierdzenia, że producent dopuszcza taką kolejność |
| Organizacja budowy | Najprostsza w typowym domu murowanym | Możliwa przy dobrze skoordynowanym, nietypowym harmonogramie |
| Główne ryzyko | Niedokładne oczyszczenie stropu przed izolacją | Uszkodzenie jastrychu lub połączenie go ze ścianami |
Wcześniejszy termin ekipy wylewkarskiej nie musi oznaczać oszczędności. Zysk może zniknąć, jeśli konieczne będzie wykonanie rozbudowanych zabezpieczeń, naprawa zabrudzonej powierzchni albo usuwanie zaprawy ze szczelin dylatacyjnych. W standardowej budowie tynkowanie przed przygotowaniem podłogi jest zazwyczaj prostsze organizacyjnie.
Jak podjąć decyzję o kolejności robót?
Standardowy wariant można zastosować, gdy projekt określa warstwy podłogi, wszystkie poziomy są ustalone, instalacje nie kolidują ze sobą, a instrukcja jastrychu nie wprowadza innych wymagań. Inwestor może samodzielnie dopilnować sprzątania, dokumentacji zdjęciowej i porównania rzędnych. Nie powinien jednak zastępować oceną „na oko” prób szczelności, projektu instalacji ani doboru dylatacji.
Wybierz tynki jako pierwszy etap, gdy:
- budujesz typowy dom murowany bez nietypowych wymagań technologicznych,
- na stropie pozostały odpady lub są planowane prace powodujące intensywne zabrudzenie,
- ogrzewanie podłogowe nie zostało jeszcze rozłożone,
- instrukcja podkładu wymaga zakończenia mokrych prac,
- nie masz sposobu na skuteczną ochronę jastrychu podczas tynkowania.
Rozważ wylewki przed tynkami tylko wtedy, gdy:
- technologia podkładu jednoznacznie dopuszcza taki harmonogram,
- rzędne i wszystkie warstwy podłogi są już sprawdzone,
- instalacje podłogowe wykonano, odebrano i przetestowano,
- ustalono sposób ochrony jastrychu oraz taśmy brzegowej,
- kierownik budowy lub osoba koordynująca zaakceptowała kolejność.
Wstrzymaj prace i wezwij fachowca, gdy:
- instalacje wodne, grzewcze, wentylacyjne lub elektryczne krzyżują się w warstwach podłogi,
- nie ustalono wysokości progów, schodów, drzwi tarasowych albo gotowych posadzek,
- różne okładziny wymagają odmiennych poziomów podkładu,
- podłoże jest nierówne, spękane, zawilgocone lub nie zapewnia stabilnego podparcia izolacji,
- istniejący jastrych został zalany, zabrudzony gipsem lub zaprawą albo pojawiły się na nim pęknięcia,
- nie wykonano próby szczelności ogrzewania podłogowego,
- trzeba zaprojektować pola dylatacyjne w pomieszczeniach o nietypowym układzie,
- planowana kolejność jest sprzeczna z wymaganiami producenta systemu.
W takich sytuacjach decyzję powinien podjąć kierownik budowy, projektant odpowiedniej branży lub wykonawca pracujący na podstawie dokumentacji technicznej. Usunięcie kolizji przed wykonaniem jastrychu jest zwykle prostsze niż późniejsze cięcie podkładu i odtwarzanie instalacji.
Schnięcie tynków i jastrychu bez zgadywania terminów
Nie istnieje jeden czas schnięcia odpowiedni dla każdego tynku i każdej wylewki. Zależy on od rodzaju produktu, grubości warstwy, temperatury, wilgotności powietrza, wentylacji, konstrukcji podłogi i obecności ogrzewania. Popularne terminy, takie jak 14 dni albo 4 do 6 tygodni, są uproszczeniami i nie przesądzają o gotowości podkładu do wykonania okładziny.
W pierwszym okresie po wykonaniu jastrychu trzeba przestrzegać instrukcji dotyczących temperatury, przeciągów, wentylacji, chodzenia i obciążania powierzchni. Zbyt gwałtowne osuszanie może być równie niekorzystne jak długotrwałe zatrzymywanie wilgoci w budynku. Wygrzewanie podkładu z ogrzewaniem rozpoczyna się według procedury przewidzianej dla danego systemu, a nie w dowolnym terminie wybranym przez ekipę.
Okładziny nie można układać tylko dlatego, że minęła umowna liczba dni. Gotowość jastrychu ocenia się na podstawie instrukcji produktu oraz wymagań producenta paneli, parkietu, płytek, kleju lub innego wykończenia. Jeżeli wymagany jest pomiar wilgotności, metoda i wynik muszą odpowiadać rodzajowi podkładu oraz planowanej okładzinie.
Najczęstsze pytania o kolejność tynków i wylewek
Czy można robić tynki na gotowej wylewce?
Tak, jeśli dopuszcza to technologia jastrychu i podłoga zostanie prawidłowo zabezpieczona. Powierzchnię trzeba chronić przed wodą, zaprawą, zarysowaniem i obciążeniami punktowymi, a taśmę brzegową przed przecięciem lub wypełnieniem. Nie wolno odwracać kolejności, gdy instrukcja zastosowanego systemu wymaga wcześniejszego zakończenia mokrych prac.
Co najpierw: podłogówka, tynki czy wylewka?
Najczęściej najpierw wykonuje się instalacje ścienne i tynki. Następnie przygotowuje się podłoże oraz warstwy podłogi, montuje ogrzewanie podłogowe, przeprowadza próbę szczelności i wykonuje jastrych. Sama obecność podłogówki nie wymusza wylewania podkładu przed tynkowaniem.
Czy przed tynkowaniem trzeba rozłożyć izolację podłogową?
Nie. W typowym harmonogramie izolację układa się po tynkowaniu i dokładnym oczyszczeniu stropu. Dzięki temu płyty nie są deptane, zabrudzane zaprawą ani uszkadzane przez rusztowania i sprzęt tynkarski.
Czy tynk może dotykać wylewki?
Tynk nie powinien tworzyć sztywnego połączenia z jastrychem pływającym. Podkład oddziela się od ścian taśmą brzegową, aby umożliwić jego pracę i ograniczyć przenoszenie dźwięków. Wypełnienie szczeliny zaprawą może stworzyć mostek akustyczny.
Jak zabezpieczyć jastrych przed tynkowaniem?
Osłona powinna chronić przed zaprawą, wodą i uszkodzeniami mechanicznymi, ale nie może pogarszać warunków wysychania określonych przez producenta. Pod nogami rusztowań trzeba rozłożyć obciążenie, a przy ścianach zabezpieczyć taśmę dylatacyjną. Przed dopuszczeniem ruchu należy zachować okres wskazany w instrukcji podkładu.
Czy po tynkach można od razu robić wylewkę?
Najpierw trzeba usunąć odpady, skontrolować podłoże, wykonać wszystkie instalacje przewidziane w podłodze i przygotować warstwy zgodnie z projektem. Należy także sprawdzić dylatacje i potwierdzić próbę szczelności ogrzewania podłogowego. Termin wykonania jastrychu musi uwzględniać wymagania zastosowanych materiałów i warunki w budynku.
Czy wylewka anhydrytowa zawsze musi być wykonana po tynkach?
Nie należy przyjmować jednej zasady dla wszystkich produktów anhydrytowych. Trzeba sprawdzić instrukcję konkretnego systemu. Jeżeli producent wymaga zakończenia mokrych prac przed wylaniem, tynki muszą powstać wcześniej. Takiego wymagania nie można zmienić na podstawie samej opinii wykonawcy.
W standardowym domu przyjmij kolejność: instalacje ścienne, tynki, dokładne sprzątanie, przygotowanie warstw podłogi, ogrzewanie i jastrych. Przed zamówieniem ekip ustal poziomy gotowych posadzek i sprawdź instrukcję wybranego podkładu. Jeśli harmonogram wymaga wykonania wylewki jako pierwszej, uzgodnij ochronę powierzchni i detal dylatacji z kierownikiem budowy. Nie rozpoczynaj zalewania, dopóki kolizje instalacji oraz próba szczelności nie zostaną zamknięte i udokumentowane.
