Jak zabezpieczyć ławy fundamentowe przed zimą?

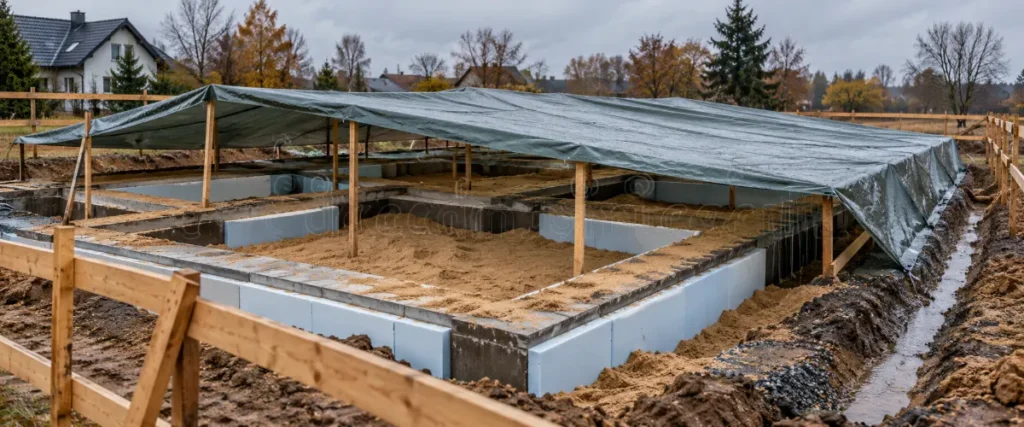

Ławy fundamentowe osłonięte izolacją i plandeką ułożoną ze spadkiem

Sposób zabezpieczenia ław fundamentowych przed zimą zależy przede wszystkim od wieku betonu i etapu wykonania fundamentów. Trzeba rozróżnić trzy sytuacje. Świeżo wylane ławy wymagają ochrony przed wczesnym zamarznięciem betonu. Przy dojrzałych ławach bez ścian większym zagrożeniem są woda oraz przemarzanie gruntu przy fundamencie. Jeżeli wykonano już ściany fundamentowe, należy dokończyć przewidziane projektem izolacje, przepusty i zasypkę oraz zabezpieczyć górne powierzchnie przed wodą.

Najbezpieczniejszym rozwiązaniem jest doprowadzenie robót do pełnego stanu zero przed nadejściem mrozów. Jeżeli nie jest to możliwe, tymczasowe zabezpieczenie powinien zaakceptować kierownik budowy. Sama folia rozłożona na ławach nie wystarcza, ponieważ nie chroni gruntu przed przemarzaniem, a ułożona bez spadku może zatrzymywać wodę.

Jak zabezpieczyć ławy fundamentowe przed zimą?

Jeżeli warunki pogodowe i harmonogram na to pozwalają, przed zimą najlepiej wykonać ściany fundamentowe, izolacje oraz przepusty, a następnie zasypać fundamenty materiałem przewidzianym w projekcie. Zasypkę należy układać warstwami i prawidłowo zagęszczać. Tak przygotowany stan zero ogranicza wpływ opadów, odwilży i mrozu na grunt przy ławach.

Gdy prace muszą zakończyć się na samych ławach, należy potwierdzić, że beton jest dostatecznie dojrzały, usunąć wodę z wykopu, zapewnić jej odpływ poza obrys budynku i zabezpieczyć grunt przy fundamentach przed przemarzaniem. Poziome powierzchnie ław trzeba osłonić przed deszczem i zaleganiem mokrego śniegu, ale osłona nie może tworzyć szczelnej niecki, w której będzie gromadziła się woda.

Najważniejsza zasada: w przypadku dojrzałych ław zimą często groźniejszy od mrozu działającego na beton jest nawodniony i przemarzający grunt znajdujący się obok lub pod fundamentem. Zabezpieczenie powinno obejmować cały wykop i strefę przy ławach, a nie tylko ich górną powierzchnię.

Nie ma jednej bezpiecznej dla wszystkich budów grubości styropianu, piasku ani ziemi. Potrzebny układ zależy od rodzaju i wilgotności gruntu, poziomu wody, głębokości posadowienia, geometrii wykopu, lokalnej strefy przemarzania i przewidywanego czasu przerwy. Rozwiązanie powinno być dopasowane do projektu oraz zaakceptowane przez kierownika budowy.

Trzy etapy wymagające różnych zabezpieczeń

Określenie „fundamenty pozostawione na zimę” może dotyczyć elementów znajdujących się w zupełnie innym stanie. Nie można zastosować tej samej metody do ławy wylanej przed kilkoma godzinami, do dojrzałego betonu w otwartym wykopie i do gotowych ścian fundamentowych.

Stan robótGłówne zagrożenieWłaściwy kierunek działania
Świeżo wylane ławyZamarznięcie betonu przed osiągnięciem wymaganej wytrzymałościKontrola temperatury i dojrzewania, ochrona przed opadem oraz izolacja cieplna dobrana do warunków
Dojrzałe ławy bez ścianWoda w wykopie, rozluźnienie, wypłukanie i przemarzanie gruntuOdwodnienie, osłonięcie powierzchni i ochrona termiczna strefy przy fundamencie
Ławy ze ścianami fundamentowymiNiedokończona hydroizolacja, woda na ścianach i nierównomierne parcie zasypkiWykonanie izolacji, przepustów i możliwie równomiernej zasypki zgodnie z projektem

Najmniej korzystnym wariantem jest pozostawienie otwartego, niezabezpieczonego wykopu na całą zimę. Woda opadowa i roztopowa może rozmiękczać dno, wypłukiwać drobne cząstki gruntu oraz gromadzić się przy ławach. Kolejne cykle zamarzania i odmarzania mogą naruszyć naturalną strukturę podłoża. Wiosną uszkodzoną warstwę może być trzeba usunąć i ponownie przygotować.

Jak chronić świeżo wylane ławy przed mrozem?

Największe ryzyko występuje we wczesnym okresie dojrzewania betonu. Jeżeli znajdująca się w nim woda zamarznie przed uzyskaniem odpowiedniej wytrzymałości, struktura betonu może zostać trwale osłabiona. Możliwymi objawami są łuszczenie, kruszenie i odspajanie warstwy powierzchniowej, ale brak widocznych uszkodzeń nie daje pewności, że ława zachowała projektowe właściwości.

W wytycznych technologicznych jako wytrzymałość krytyczną przyjmuje się 5 MPa w warstwie powierzchniowej. Nie oznacza to jednak, że każdy beton osiągnie ją po dwóch albo trzech dniach. Czas zależy od temperatury mieszanki i otoczenia, klasy i rodzaju cementu, receptury betonu, wymiarów ławy oraz zastosowanej ochrony cieplnej. Dane dotyczące mieszanki i wymaganej pielęgnacji należy uzyskać z wytwórni betonu, a sposób zabezpieczenia uzgodnić z kierownikiem budowy.

Zgodnie z poradnikiem Betonowanie i pielęgnacja betonu w obniżonych temperaturach temperatura dostarczonej i układanej mieszanki nie powinna być niższa niż 5°C. Mieszanki nie należy układać na zamarzniętym podłożu. Deskowanie powinno być wolne od lodu, a zbrojenie oczyszczone ze śniegu i oblodzenia.

Do ochrony świeżych ław wykorzystuje się między innymi maty i koce termoizolacyjne, płyty izolacyjne, wełnę mineralną zabezpieczoną przed zawilgoceniem lub tymczasowe cieplaki. Konkretny układ i czas osłaniania trzeba dobrać na podstawie danych technologicznych. Plandeka albo folia ogranicza dopływ opadów i ruch zimnego powietrza, lecz sama nie stanowi skutecznej izolacji cieplnej.

Osłony trzeba ułożyć od razu po zakończeniu wymaganych czynności związanych z betonowaniem i pielęgnacją. Powinny być zabezpieczone przed podrywaniem przez wiatr i ukształtowane tak, aby deszcz lub woda z topniejącego śniegu spływały poza wykop. Nie wolno dopuścić, by folia zapadła się między elementami i utworzyła zbiornik obciążający ławy wodą albo mokrym śniegiem.

Domieszka określana jako „przeciwmrozowa” nie zastępuje prawidłowej technologii. Nie zwalnia z przygotowania niezamarzniętego podłoża, zachowania wymaganej temperatury mieszanki, wykonania izolacji cieplnej i kontroli dojrzewania betonu.

Jeżeli ławy mogły zamarznąć w pierwszych dniach po betonowaniu, nie należy rozpoczynać murowania wyłącznie na podstawie oględzin. Decyzję o dalszych robotach powinien podjąć konstruktor po analizie warunków dojrzewania, a w razie potrzeby także po wykonaniu badań.

Jak zabezpieczyć dojrzałe ławy bez ścian fundamentowych?

Po osiągnięciu wymaganej wytrzymałości beton jest znacznie mniej podatny na działanie ujemnej temperatury. Nadal zagrożony pozostaje jednak grunt w otwartym wykopie. Woda może go rozmiękczać i wypłukiwać, a mróz powodować zmiany objętości oraz utratę naturalnej struktury.

Szczególnie niebezpieczne są wilgotne grunty wysadzinowe, przede wszystkim grunty spoiste i pylaste. Podczas zamarzania mogą zwiększać objętość i nierównomiernie oddziaływać na fundament. Jeżeli podłoże pod jedną częścią ławy uniesie się bardziej niż pod drugą, mogą powstać przemieszczenia, zarysowania lub lokalna utrata podparcia.

Przyjmowane w Polsce głębokości przemarzania gruntu wynoszą zależnie od regionu około 0,8, 1,0, 1,2 lub 1,4 m. Wartości te nie są jednak instrukcją określającą grubość ziemi, którą trzeba przykryć ławy. Na rzeczywiste ryzyko wpływają także rodzaj i wilgotność gruntu, głębokość posadowienia, poziom wody oraz geometria wykopu.

Najpierw należy usunąć stojącą wodę i sprawdzić, skąd napływa. Pompowanie trzeba prowadzić tak, aby nie wypłukać gruntu spod ław ani nie pogorszyć stateczności skarp. Wodę należy odprowadzić w miejsce, z którego nie wróci do wykopu. Jeżeli dopływ jest stały, poziom wody szybko się odtwarza albo widać rozmycie podłoża, dalsze działania trzeba uzgodnić z kierownikiem budowy lub geotechnikiem. Więcej o postępowaniu w takiej sytuacji wyjaśnia poradnik Woda w wykopie pod fundamenty.

Po odwodnieniu wykonuje się spadki lub tymczasowe rowki odprowadzające deszcz i wodę roztopową poza obrys budynku. Trasa odpływu nie może kończyć się bezpośrednio przy skarpie. W przeciwnym razie woda może wrócić do wykopu, rozmyć jego krawędź albo doprowadzić do osunięcia gruntu.

Strefę przy ławach można zabezpieczyć materiałem termoizolacyjnym oraz warstwą suchego piasku lub gruntu zasypowego zgodnego z dokumentacją. Płyty EPS albo XPS muszą być przeznaczone do kontaktu z gruntem i dobrane do przewidywanego obciążenia. Układ powinien osłaniać nie tylko górę betonu, ale również grunt narażony na przemarzanie przy bokach fundamentu.

Nie należy podawać ani stosować automatycznie wartości takich jak 10 cm styropianu lub 30 cm ziemi. Bez znajomości podłoża, regionu i prognoz taka porada może stworzyć fałszywe poczucie bezpieczeństwa. Grubość i zasięg warstw ochronnych powinny wynikać z warunków konkretnej budowy.

Jak zabezpieczyć ławy ze ścianami fundamentowymi?

Jeżeli na ławach stoją już ściany fundamentowe, najlepiej zakończyć cały etap zgodnie z projektem. Obejmuje to wykonanie izolacji poziomych i pionowych, ewentualnej termoizolacji, przepustów instalacyjnych, zabezpieczenia warstw przed uszkodzeniem oraz zasypki. Pozostawienie nieukończonego układu zwiększa ryzyko zawilgocenia i późniejszych napraw.

Hydroizolację i termoizolację należy wykonywać jako system zgodny z dokumentacją oraz kartami technicznymi materiałów. Masy bitumicznej nie wolno nakładać na oszroniony lub zamarznięty beton ani przy temperaturze niższej, niż dopuszcza producent. Trzeba również przestrzegać wymagań dotyczących wilgotności podłoża, przygotowania powierzchni, liczby warstw i czasu schnięcia.

Folia kubełkowa nie powinna być traktowana jako samodzielna hydroizolacja. W zależności od zaprojektowanego układu może chronić właściwą warstwę hydroizolacyjną przed uszkodzeniem podczas zasypywania albo pełnić funkcję elementu drenażowego. Ułożenie jej bez odpowiedniej izolacji nie zapewnia automatycznie ochrony ściany przed wodą.

Zasypkę trzeba wykonywać materiałem wskazanym w projekcie, warstwami i z właściwym zagęszczeniem. Zbyt grube lub niedostatecznie zagęszczone warstwy mogą później nierównomiernie osiadać pod podłogą na gruncie. Należy też chronić hydroizolację i termoizolację przed przebiciem oraz przesunięciem podczas wsypywania materiału.

Wysokiej, smukłej ściany fundamentowej lub piwnicznej nie wolno bez konsultacji zasypywać tylko z jednej strony. Jednostronne parcie gruntu może ją zarysować, odkształcić, a w skrajnym przypadku uszkodzić konstrukcyjnie. Również obsypanie ścian wyłącznie od środka nie oznacza, że zewnętrzną stronę zawsze można pozostawić całkowicie odkrytą na zimę.

Kolejność zasypywania powinna uwzględniać konstrukcję ścian i elementy zapewniające ich usztywnienie. Najbezpieczniej prowadzić prace możliwie równomiernie po obu stronach, w zakresie zaakceptowanym przez kierownika budowy. Górne powierzchnie ścian trzeba osłonić przed wnikaniem wody, zwłaszcza gdy kolejny etap murowania ma rozpocząć się dopiero wiosną.

Zabezpieczenie dojrzałych ław krok po kroku

Poniższa kolejność dotyczy dojrzałych ław, których nie udało się przed zimą uzupełnić o ściany fundamentowe. Nie zastępuje planu ochrony świeżego betonu ani indywidualnej oceny trudnych warunków gruntowych.

  1. Potwierdź dojrzałość betonu. Sprawdź datę betonowania, temperatury występujące w pierwszych dniach, dokumentację dostawy mieszanki i zalecenia wytwórni. Jeżeli nie można potwierdzić, że beton osiągnął wymaganą wytrzymałość, wstrzymaj obciążanie ław i skonsultuj się z kierownikiem.
  2. Obejrzyj ławy i podłoże. Zwróć uwagę na łuszczenie, kruszenie, głębokie rysy, puste miejsca, odsłonięte kruszywo, wypłukania oraz rozmiękczony grunt. Wykonaj zdjęcia i zaznacz miejsca wymagające oceny.
  3. Usuń stojącą wodę. Odpompuj ją bez wypłukiwania gruntu spod fundamentu. Nie wchodź do wykopu, jeśli skarpy są niestabilne albo po opadach pojawiły się osunięcia.
  4. Zapewnij odpływ. Wykonaj spadki lub tymczasowe rowki prowadzące wodę poza obrys budynku. Sprawdź, czy odpływ nie kieruje wody pod skarpę, na sąsiednią działkę ani z powrotem w stronę ław.
  5. Zabezpiecz grunt przy fundamentach. Ułóż uzgodniony układ płyt lub mat termoizolacyjnych oraz suchego materiału zasypowego. Ochrona powinna obejmować strefę narażoną na przemarzanie, a nie wyłącznie wierzch betonu.
  6. Osłoń poziome powierzchnie. Ułóż plandekę albo folię ze spadkiem i stabilnie zamocuj jej krawędzie. Osłona ma odprowadzać wodę poza wykop, a nie tworzyć zbiornik na deszcz i topniejący śnieg.
  7. Zabezpiecz wykop przed dostępem. Oznacz lub wygrodź krawędzie, ogranicz dostęp dzieci i osób postronnych oraz usuń materiały obciążające skarpę. Nie pozostawiaj palet, bloczków ani urobku tuż przy krawędzi.
  8. Ustal harmonogram kontroli. Po wichurze, intensywnych opadach i każdej większej odwilży sprawdź mocowanie osłon, drożność odpływu oraz poziom wody. Uszkodzenia naprawiaj na bieżąco.

Zabezpieczenie nie jest jednorazowym przykryciem ław. Układ trzeba kontrolować przez całą przerwę zimową. Szczególnej uwagi wymagają odwilże, podczas których woda może spływać po zamarzniętej powierzchni i szybko wypełniać najniższe miejsca wykopu.

Jakie materiały można wykorzystać?

Do ochrony świeżego betonu stosuje się maty i koce termoizolacyjne, płyty izolacyjne, zabezpieczoną przed wilgocią wełnę mineralną albo cieplaki. Wybór powinien uwzględniać temperaturę, wiatr, wymiary ław oraz tempo dojrzewania konkretnej mieszanki.

Do zabezpieczenia dojrzałych ław i gruntu wykorzystuje się płyty EPS lub XPS dobrane do kontaktu z gruntem i przewidywanego obciążenia, a także suchy piasek lub grunt zasypowy zgodny z dokumentacją. Materiały powinny być ułożone stabilnie i chronione przed nawodnieniem. Mokra ziemia nie jest równoważna suchej warstwie ochronnej.

Plandeka albo mocna folia może pełnić funkcję osłony przed opadem. Musi być jednak ułożona ze spadkiem, zabezpieczona przed wiatrem i podparta tak, aby nie zapadała się pod wodą lub śniegiem. Nie zastępuje ona warstwy termoizolacyjnej ani prawidłowego odwodnienia.

Jeżeli wykonano ściany fundamentowe, potrzebna jest hydroizolacja zgodna z projektem i odpowiednia ochrona tej warstwy podczas zasypywania. Materiałów różnych systemów nie należy łączyć przypadkowo. Trzeba sprawdzić ich kompatybilność, warunki aplikacji i wymagany czas wiązania.

Najczęstsze błędy przy zabezpieczaniu ław

  • Rozłożenie samej cienkiej folii. Folia ogranicza część opadów, ale nie chroni gruntu przed mrozem. Ułożona bez spadku może dodatkowo zatrzymywać wodę.
  • Przykrycie mokrego wykopu. Osłona nie usuwa wody znajdującej się przy ławach. Nawodniony grunt nadal może się rozluźniać i ulegać wysadzinom.
  • Zastosowanie przypadkowej grubości izolacji. Uniwersalne wartości nie uwzględniają lokalnej strefy przemarzania, rodzaju gruntu ani geometrii wykopu.
  • Użycie mokrej ziemi jako warstwy ochronnej. Nawodniony materiał po zamarznięciu może powodować niekorzystne oddziaływania zamiast zabezpieczać fundament.
  • Założenie, że domieszka ochroni świeży beton. Domieszka nie zastępuje wymaganej temperatury mieszanki, osłony cieplnej i kontroli dojrzewania.
  • Wykonanie izolacji na oszronionym podłożu. Powłoka może nie uzyskać prawidłowej przyczepności i odspoić się po zasypaniu.
  • Traktowanie folii kubełkowej jako hydroizolacji. Jej funkcja jest zwykle ochronna lub drenażowa i zależy od zaprojektowanego układu.
  • Jednostronne zasypanie wysokiej ściany. Nierównomierne parcie może uszkodzić mur przed wykonaniem elementów, które mają go usztywnić.
  • Brak kontroli podczas odwilży. Nawet poprawnie zamocowana osłona może zostać przesunięta przez wiatr, śnieg lub spływającą wodę.
  • Składowanie materiałów przy krawędzi wykopu. Dodatkowe obciążenie zwiększa ryzyko osunięcia skarpy i wypadku.

Zabezpieczenie tymczasowe czy doprowadzenie do stanu zero?

Najbezpieczniejszą decyzją jest wykonanie pełnego stanu zero: ścian fundamentowych, izolacji, przepustów, zasypki i zagęszczenia zgodnego z projektem. Warto wybrać ten wariant, jeżeli beton jest dostatecznie dojrzały, pogoda pozwala prawidłowo wykonać izolacje, dostępne są odpowiednie materiały, a wszystkie roboty można przeprowadzić bez skracania wymaganych przerw technologicznych.

Nie należy przyspieszać prac za wszelką cenę. Jeżeli podłoże jest zamarznięte, powierzchnie są oszronione, temperatura nie pozwala na aplikację hydroizolacji albo nie ma możliwości poprawnego zagęszczenia zasypki, wymuszone dokończenie etapu może przynieść więcej szkody niż dobrze zaplanowane zabezpieczenie tymczasowe.

Zabezpieczenie tymczasowe można rozważyć, gdy ławy są dojrzałe i nieuszkodzone, podłoże pozostaje stabilne, wykop można skutecznie odwodnić, a kierownik zaakceptował układ ochronny. Rozwiązanie musi być przygotowane na cały okres przerwy i regularnie kontrolowane.

Inwestor może samodzielnie wykonać proste czynności organizacyjne: oznaczyć wykop, sprawdzać osłony, usuwać śnieg powodujący niebezpieczne obciążenie i udrażniać bezpiecznie dostępne rowki odpływowe. Dobór izolacji, ocena dojrzałości betonu, decyzja o zasypaniu ścian i kwalifikacja uszkodzeń należą do kierownika budowy, konstruktora lub geotechnika.

Kiedy fundamenty powinien obejrzeć specjalista?

Kierownik budowy lub konstruktor powinien obejrzeć fundamenty, gdy:

  • ławy mogły zamarznąć w pierwszych dniach po betonowaniu;
  • nie wiadomo, czy beton przed nadejściem mrozu osiągnął wymaganą wytrzymałość;
  • beton łuszczy się, kruszy, ma głębokie rysy, puste miejsca albo odspojoną powierzchnię;
  • w wykopie przez dłuższy czas stała woda;
  • grunt przy ławach został rozmiękczony, wypłukany lub naruszony przez mróz;
  • widać pustki przy fundamentach albo miejscową utratę podparcia;
  • wykonano jednostronną zasypkę wysokiej ściany fundamentowej lub piwnicznej;
  • na działce występują grunty gliniaste, pylaste, nasypowe lub organiczne;
  • poziom wody gruntowej jest wysoki albo woda stale napływa do wykopu;
  • planowane zabezpieczenie ma odbiegać od projektu.

Świeżego betonu podejrzanego o przemrożenie nie należy oceniać wyłącznie na podstawie wyglądu. Konstruktor może zalecić badanie sklerometryczne, badanie ultradźwiękowe albo pobranie odwiertów. Metodę, miejsca pomiarów i sposób interpretacji wyników powinien dobrać specjalista.

Otwarty wykop jest także zagrożeniem dla ludzi. Dostęp osób postronnych trzeba ograniczyć, krawędzie oznaczyć lub wygrodzić, a ziemię i materiały odsunąć od skarpy. Po ulewie, odwilży lub dłuższej przerwie nie należy wchodzić do wykopu bez ponownej oceny jego stanu. Osunięcie może nastąpić również wtedy, gdy przy powierzchni nie widać jeszcze dużych pęknięć.

Co sprawdzić przed wznowieniem budowy na wiosnę?

Po zimie nie należy od razu rozpoczynać murowania. Najpierw trzeba zdjąć osłony, usunąć wodę i umożliwić kierownikowi ocenę ław oraz podłoża. Kontrola powinna obejmować rysy, złuszczenia, ubytki, odsłonięte kruszywo, odspojone fragmenty, stan wystającego zbrojenia oraz ślady przemieszczeń.

Trzeba również sprawdzić grunt wzdłuż ław. Warstwa rozluźniona przez wodę lub mróz może wymagać usunięcia i ponownego przygotowania. Dosypanie piasku na rozmiękczone podłoże bez oceny jego stanu nie rozwiązuje problemu i może prowadzić do późniejszych osiadań.

Jeżeli widać wypłukania albo pustki przy ławach, nie wolno wypełniać ich przypadkową zaprawą lub zasypką. Najpierw trzeba określić zasięg uszkodzenia i sprawdzić, czy fundament zachował ciągłe podparcie. Sposób naprawy powinien wskazać konstruktor.

Przy ścianach fundamentowych trzeba ocenić stan hydroizolacji, termoizolacji i elementów ochronnych. Uszkodzenia należy naprawić przed zasypaniem, zgodnie z technologią danego systemu. Po pozytywnej kontroli można sprawdzić osie i rzędne oraz wznowić roboty zgodnie z projektem.

Najczęstsze pytania o zabezpieczenie ław na zimę

Czy ławy fundamentowe mogą zostać odkryte na zimę?

Dojrzałe ławy mogą pozostać bez ścian tylko po przygotowaniu zabezpieczenia dopasowanego do warunków i zaakceptowanego przez kierownika budowy. Nie powinno się pozostawiać niezabezpieczonego wykopu ani odsłoniętego podłoża, ponieważ woda i cykle zamarzania mogą naruszyć grunt przy fundamentach.

Czy wystarczy przykryć ławy folią?

Nie. Folia może ograniczyć bezpośredni opad na beton, ale nie chroni gruntu przed przemarzaniem. Musi być ułożona ze spadkiem, stabilnie zamocowana i połączona z rozwiązaniem odprowadzającym wodę poza wykop. Nie zastępuje izolacji cieplnej.

Jaką grubość styropianu zastosować na ławach?

Nie ma jednej prawidłowej grubości dla wszystkich budów. Dobór zależy od rodzaju i wilgotności gruntu, strefy przemarzania, głębokości posadowienia, geometrii wykopu oraz przewidywanej pogody. Układ powinien zatwierdzić kierownik budowy.

Czy śnieg może chronić fundament przed mrozem?

Nie należy traktować śniegu jako zaprojektowanej izolacji. Jego grubość zmienia się pod wpływem wiatru i odwilży, a topniejąca pokrywa dostarcza wodę do wykopu. Zabezpieczenie powinno działać niezależnie od tego, czy śnieg występuje.

Czy wodę trzeba wypompować przed przykryciem ław?

Tak. Wodę należy usunąć i zapewnić jej odpływ poza obrys fundamentów. Pompowanie nie może wypłukiwać gruntu spod ław. Jeśli woda stale napływa lub podłoże jest rozmyte, potrzebna jest ocena kierownika budowy albo geotechnika.

Czy można murować na ławach, które zamarzły po betonowaniu?

Nie należy rozpoczynać murowania bez oceny betonu. Jeżeli mróz wystąpił przed osiągnięciem wytrzymałości krytycznej, ława mogła zostać osłabiona mimo dobrego wyglądu powierzchni. Konstruktor może zlecić odpowiednie badania i na ich podstawie zdecydować o dalszych pracach.

Czy ściany fundamentowe należy zasypywać po obu stronach?

Zasypkę należy wykonywać w kolejności przewidzianej w projekcie i możliwie równomiernie. Wysokiej, smukłej ściany nie wolno bez konsultacji obciążać gruntem tylko z jednej strony, ponieważ jednostronne parcie może ją zarysować lub odkształcić.

Czy folia kubełkowa wystarczy jako hydroizolacja?

Nie należy traktować jej jako samodzielnej hydroizolacji. Najczęściej chroni właściwą warstwę izolacyjną albo jest częścią układu drenażowego. Funkcja i sposób montażu muszą wynikać z projektu.

Krzysztof Drabiniewski
O Autorze

Krzysztof Drabiniewski

Specjalizuje się w tworzeniu rzetelnych i praktycznych treści dotyczących budownictwa, remontów oraz nowoczesnych technologii budowlanych. Na portalu WZBudowa publikuje poradniki, analizy, aktualności oraz wskazówki, które pomagają inwestorom, wykonawcom i osobom planującym budowę domu podejmować świadome decyzje.
