Fundamenty mogą stać przez zimę i nie trzeba za wszelką cenę kontynuować budowy aż do wykonania ścian parteru. Warunkiem jest zabezpieczenie odpowiednie do etapu robót, rodzaju fundamentu, warunków gruntowo-wodnych oraz dojrzałości betonu. Najbezpieczniej przerwać prace po wykonaniu kompletnego stanu zero. Najbardziej ryzykowne jest natomiast pozostawienie otwartego wykopu lub świeżo zabetonowanych elementów bez zaplanowanej ochrony przed mrozem.
Głównym zagrożeniem nie zawsze jest sam beton. Problemy częściej wynikają z przemarznięcia nawodnionego gruntu, wysadzin, wody stojącej przy fundamentach, uszkodzenia hydroizolacji albo jednostronnego obciążenia ścian zasypką. Sposób przygotowania budowy do przerwy powinien zatwierdzić kierownik budowy, a w trudnych warunkach także konstruktor lub geotechnik.
Czy fundamenty mogą bezpiecznie stać przez zimę?
Tak, dojrzałe, prawidłowo wykonane i odpowiednio zabezpieczone fundamenty mogą pozostać do wiosny. Nie oznacza to jednak, że każdy etap można po prostu przykryć folią i zostawić bez kontroli. Inaczej zabezpiecza się odkryte ławy, inaczej płytę fundamentową, a jeszcze inaczej wysokie ściany piwnicy bez stropu.
Najlepszym momentem na przerwę jest zakończenie stanu zero. W praktyce oznacza to wykonanie przewidzianych w projekcie ław lub płyty, ścian fundamentowych, izolacji, przepustów oraz zasypek. Jeżeli projekt przewiduje podkład pod podłogę na gruncie, korzystne może być również zakończenie tego etapu przed zimą. Wszystkie roboty powinny zostać odebrane przez kierownika budowy.
Im wcześniejszy etap, tym większe znaczenie ma ochrona podłoża. Odkryta ława może być już wystarczająco wytrzymała, ale grunt pod nią i przy jej bokach nadal może zostać nawodniony, wypłukany lub przemrożony. Ruchy podłoża nie muszą być równomierne, dlatego mogą doprowadzić do przemieszczeń albo zarysowań konstrukcji.
Najważniejsza zasada: o bezpiecznym zimowaniu nie decyduje samo przykrycie betonu. Trzeba jednocześnie zabezpieczyć podłoże, izolacje, instalacje, ściany oraz odpływ wody.
Ocena ryzyka zależnie od etapu budowy
Przed podjęciem decyzji należy określić, na jakim dokładnie etapie zatrzymały się roboty. Poniższa tabela wskazuje najważniejsze zagrożenia, ale nie zastępuje oceny projektu i warunków na działce.
| Etap robót | Czy można przerwać? | Główne zagrożenie | Co należy zrobić? |
|---|---|---|---|
| Sam wykop | Najlepiej nie zostawiać go na zimę | Nawodnienie i rozluźnienie dna, przemarznięcie gruntu, osunięcie skarp | Zabezpieczyć teren i odpływ wody, a po zimie ocenić podłoże przed betonowaniem |
| Wylane ławy | Tak, po uzyskaniu wymaganej wytrzymałości | Przemarzanie podłoża od boków, wypłukiwanie gruntu, zastoiska wody | Zapewnić ochronę wskazaną przez kierownika, a jeśli to możliwe, dokończyć stan zero |
| Ściany fundamentowe | Tak, jeśli są stateczne i mają wymagane izolacje | Uszkodzenie hydroizolacji, parcie zasypki, woda wewnątrz obrysu budynku | Chronić izolację i zasypywać zgodnie z projektem oraz kolejnością ustaloną przez kierownika |
| Kompletny stan zero | Zwykle jest to najlepszy etap na przerwę | Woda w przepustach, rurach i lokalnych zagłębieniach | Zaślepić instalacje, uporządkować spadki i zabezpieczyć odsłonięte powierzchnie |
| Płyta fundamentowa | Tak, gdy wykonano projektową ochronę przeciwmrozową | Przemarzanie przy krawędziach, woda na płycie i w przepustach | Zabezpieczyć krawędzie, instalacje oraz odsłonięte warstwy izolacyjne |
| Piwnica bez stropu | Tylko po sprawdzeniu stateczności | Jednostronne parcie gruntu, zalanie i deformacja długich ścian | Uzgodnić zasypywanie i ewentualne podparcie z konstruktorem |
Sam wykop to najgorszy moment na przerwę
Dno wykopu stanowi podłoże, na którym ma zostać oparty budynek. Nie powinno być rozluźnione przez wodę, mróz ani ruch maszyn. Szczególnie narażone są grunty drobnoziarniste, w tym gliny i pyły. Przy odpowiedniej wilgotności mogą tworzyć się wysadziny mrozowe, a po odwilży podłoże może stać się miękkie i utracić pierwotną strukturę.
Otwarty wykop gromadzi wodę opadową i roztopową. Jego skarpy mogą być stabilne jesienią, a osunąć się po długich opadach lub cyklu zamarzania i odmarzania. Teren trzeba wygrodzić i oznakować, a stan skarp kontrolować po mrozie, odwilży, deszczu oraz dłuższej przerwie.
Po zimie nie wolno automatycznie rozpocząć betonowania. Jeżeli dno jest rozmokłe, spulchnione, przemrożone lub miejscowo zapadnięte, musi zostać ocenione przez kierownika, a w razie potrzeby przez geotechnika. Naruszoną warstwę czasem trzeba usunąć i zastąpić materiałem wskazanym przez projektanta. Gdy problemem jest zalanie, pomocny będzie poradnik co zrobić z wodą w wykopie przed betonowaniem.
Odkryte ławy fundamentowe
Dojrzała ława nie ulega zniszczeniu tylko dlatego, że temperatura powietrza spadła poniżej zera. Zagrożeniem pozostaje jednak wilgotny grunt przy jej bokach i pod spodem. Mróz docierający od strony niezasypanego wykopu może powodować nierównomierne ruchy podłoża, zwłaszcza gdy część fundamentu została już obsypana, a część pozostaje odsłonięta.
Jeżeli harmonogram na to pozwala, bezpieczniej jest przed zimą wykonać ściany fundamentowe, projektowe izolacje, przepusty oraz kontrolowane zasypki. Jeśli roboty muszą zakończyć się na samych ławach, sposób osłonięcia i ochrony podłoża powinien zostać dobrany do rodzaju gruntu, głębokości posadowienia, prognozowanej temperatury i czasu przerwy.
Ściany fundamentowe
Przed zasypaniem ścian należy wykonać izolację przeciwwilgociową albo przeciwwodną wymaganą przez projekt. Powłoka powinna zostać osłonięta przed przebiciem, rozerwaniem i otarciem podczas zasypywania. Nie wolno zakładać, że sama folia kubełkowa zastąpi właściwą hydroizolację.
Zasypkę trzeba wykonywać w sposób, który nie naruszy stateczności ścian. Jeżeli konstrukcja wymaga równomiernego podparcia, materiał układa się po obu stronach w kolejności zaakceptowanej przez kierownika. Szczególnej ostrożności wymagają wysokie ściany piwnicy bez stropu. Jednostronne parcie ziemi może doprowadzić do ich zarysowania, przesunięcia lub wygięcia.
Płyta fundamentowa
Płyta może przezimować, jeśli wykonano przewidzianą w projekcie warstwę niewysadzinową, izolację termiczną i ochronę jej krawędzi. Przy płytkim posadowieniu zabezpieczenie przeciw wysadzinom ma szczególne znaczenie. Nie należy samodzielnie zmieniać układu lub zasięgu izolacji obwodowej.
Przed zimą trzeba usunąć wodę z powierzchni płyty, zamknąć przepusty i zabezpieczyć instalacje. Woda zamarzająca w rurach, otworach lub zagłębieniach zwiększa swoją objętość o około 9%. Nie oznacza to, że cały grunt zwiększa objętość o taką samą wartość. W gruncie istotne są również migracja wilgoci i powstawanie soczewek lodowych.
Kompletny stan zero

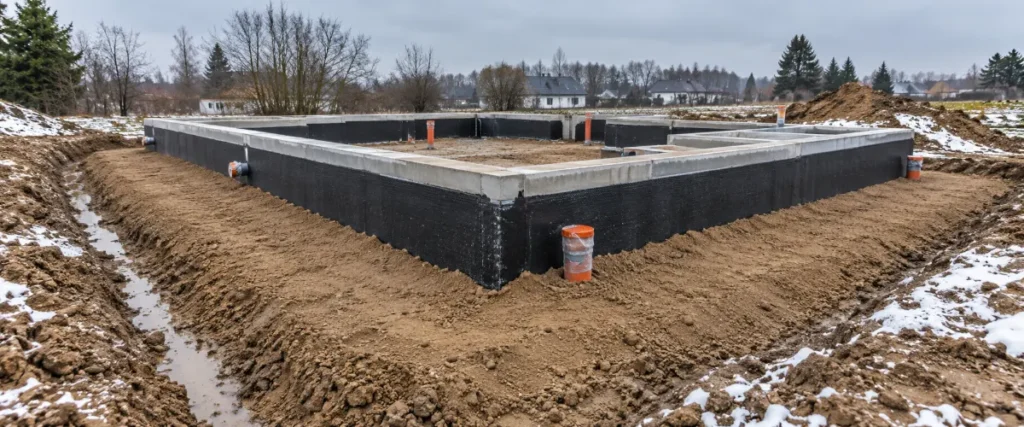

Stan zero jest zwykle najkorzystniejszym etapem na kilkumiesięczną przerwę. Fundamenty są wtedy chronione projektowymi warstwami, a grunt wokół ścian ogranicza dostęp mrozu od boków. Warunkiem jest prawidłowe wykonanie i zagęszczenie zasypek, zabezpieczenie hydroizolacji oraz zamknięcie przepustów.
Luźno wsypany materiał może po zimie osiąść. Jeżeli później zostanie na nim wykonana podłoga na gruncie, jej warstwy mogą opaść niezależnie od ścian fundamentowych. Zasypki nie należy więc traktować wyłącznie jako sposobu na wypełnienie przestrzeni. Jej rodzaj i wymagane zagęszczenie wynikają z projektu.
Świeży beton a mróz
Świeżego betonu nie można oceniać tak samo jak dojrzałej konstrukcji. Według wymagań dotyczących wykonywania konstrukcji betonowych temperatura mieszanki przy wbudowaniu powinna wynosić co najmniej 5°C. Temperatura powierzchni młodego betonu nie powinna natomiast spaść poniżej 0°C przed osiągnięciem przez warstwę powierzchniową wytrzymałości co najmniej 5 MPa. Więcej informacji o technologii zawiera opracowanie Betonowanie w warunkach zimowych.
Nie istnieje uniwersalna zasada, że ławy są bezpieczne po dwóch, trzech albo siedmiu dniach. Tempo dojrzewania zależy od temperatury betonu i otoczenia, rodzaju cementu, receptury, wymiarów elementu, osłonięcia oraz pielęgnacji. Smukły i wystawiony na wiatr fragment może tracić ciepło znacznie szybciej niż masywny element pozostawiony w deskowaniu.
Samo zamówienie mieszanki nazywanej betonem zimowym nie zwalnia z kontroli temperatury. Domieszka może przyspieszyć wiązanie lub ograniczyć ilość wody zarobowej, ale nie gwarantuje odporności świeżego betonu na mróz. Nadal potrzebne mogą być osłony, izolacja cieplna, utrzymanie odpowiedniej temperatury i kontrola procesu dojrzewania.
Folia ogranicza kontakt świeżego betonu z opadem i zmniejsza parowanie, lecz ma niewielką izolacyjność cieplną. Nie jest samodzielną ochroną przed mrozem.
Jeżeli ławy lub płyta zostały zabetonowane tuż przed spadkiem temperatury, kierownik powinien ustalić, czy zastosowana technologia była wystarczająca i jak potwierdzić dojrzałość betonu. Nie należy zdejmować osłon ani obciążać elementu wyłącznie na podstawie liczby dni od betonowania.
Wpływ gruntu i wody na fundamenty
W polskim budownictwie często przywołuje się umowne głębokości przemarzania od 0,8 do 1,4 m, zależnie od regionu. Nie można jednak na tej podstawie samodzielnie zmieniać poziomu posadowienia. O rozwiązaniu decydują projekt konstrukcyjny, dokumentacja geotechniczna, rodzaj gruntu, poziom wód oraz zastosowane zabezpieczenia przeciwmrozowe.
Najbardziej podatne na wysadziny są wilgotne grunty drobnoziarniste. Problem nie sprowadza się do zamarznięcia wody już znajdującej się w porach. Wilgoć może migrować w stronę strefy przemarzania i tworzyć soczewki lodowe, które miejscowo unoszą podłoże. Po odmarznięciu grunt może stracić nośność i nierównomiernie osiąść.
Czyste i prawidłowo zagęszczone grunty gruboziarniste są mniej podatne na wysadziny, ale nadal wymagają ochrony przed nawodnieniem i wypłukiwaniem. Nawet poprawnie wykonana zasypka może stracić parametry, jeżeli przez całą zimę spływa do niej woda ze skarpy, sąsiedniej części działki albo niezabezpieczonych odpływów.
Teren wokół fundamentów powinien umożliwiać odpływ wody od budynku. Tymczasowe ukształtowanie powierzchni nie może kierować wody na sąsiednią nieruchomość ani powodować podmywania skarp. W czasie przerwy warto również kontrolować budowę po intensywnych opadach, odwilży i silnym wietrze.
Jak zabezpieczyć fundamenty krok po kroku
Zabezpieczenia należy zaplanować przed nadejściem mrozów. Doraźne rozkładanie przypadkowych materiałów na oblodzonych fundamentach nie daje kontroli nad stanem gruntu ani dojrzałością betonu. Zakres prac powinien zostać wpisany do dokumentacji budowy.
- Zleć odbiór wykonanego etapu. Kierownik powinien sprawdzić zgodność fundamentów z projektem, dostępne wyniki kontroli, dokumentację zbrojenia, poziomy, ściany, izolacje i przepusty. Na tej podstawie ustala, czy można bezpiecznie przerwać roboty.
- Oceń dojrzałość betonu. Jeżeli element wykonano niedawno, nie usuwaj osłon tylko dlatego, że minęło kilka dni. Trzeba uwzględnić temperaturę, zastosowaną recepturę, geometrię elementu i przebieg pielęgnacji.
- Wykonaj projektowe izolacje. Na elementach stykających się z gruntem należy zastosować przewidzianą izolację przeciwwilgociową lub przeciwwodną. Przed zasypaniem trzeba zabezpieczyć ją przed uszkodzeniem mechanicznym.
- Zaślep przepusty i rury. Użyj stabilnych zamknięć dopasowanych do średnicy przewodów. Luźny fragment folii lub szmata mogą wpaść do instalacji, a jednocześnie nie zapewnią ochrony przed wodą.
- Usuń wodę i błoto. Oczyść powierzchnie ław, płytę i wnętrze ścian fundamentowych. Zlikwiduj zagłębienia, w których mogą powstawać zastoiska, o ile nie wymaga to zmiany konstrukcji.
- Zapewnij odpływ od fundamentów. Ukształtuj powierzchnię terenu tak, aby woda opadowa i roztopowa nie płynęła do wykopu ani nie gromadziła się przy ścianach.
- Wykonaj zasypki zgodnie z projektem. Zastosuj właściwy materiał i wymagany sposób zagęszczania. Jeżeli wymaga tego stateczność ścian, zasypuj je równomiernie po obu stronach.
- Osłoń poziome powierzchnie. Osłona przeciwdeszczowa powinna mieć spadek, stabilne mocowanie i możliwość odpływu. Nie może tworzyć niecki, w której zbierze się woda lub ciężki śnieg.
- Zabezpiecz krawędzie i pręty. Zamknij otwory, chroń krawędzie przed uszkodzeniem, a wystające zbrojenie oznacz i osłoń, aby nie stwarzało zagrożenia dla osób przebywających na budowie.
- Wykonaj dokumentację. Zrób zdjęcia izolacji, przepustów, zasypek i zabezpieczeń przed ich zakryciem. Kierownik powinien odnotować stan robót oraz sposób zabezpieczenia budowy w dzienniku budowy.
Nie ma jednej właściwej dla wszystkich budów grubości mat, słomy, EPS ani XPS. Dobór tymczasowej ochrony zależy od prognozowanej temperatury, czasu przerwy, geometrii fundamentu, rodzaju podłoża oraz ekspozycji elementów. Przypadkowo rozłożona warstwa styropianu może pozostawić nieosłonięte boki i dać jedynie pozorne zabezpieczenie.
Folia, termoizolacja, hydroizolacja i drenaż
Materiały stosowane przy zabezpieczaniu fundamentów pełnią różne funkcje. Folia lub plandeka może ograniczać dostęp opadów, ale nie zabezpiecza gruntu przed głębokim przemarzaniem. Płyty termoizolacyjne albo maty mogą ograniczać utratę ciepła, lecz ich układ powinien wynikać z projektu lub zaleceń osoby uprawnionej.
Hydroizolacja odpowiada za ochronę ściany przed wilgocią gruntową albo wodą wywierającą ciśnienie. Folia kubełkowa nie jest jej uniwersalnym zamiennikiem. W określonym układzie może pełnić funkcję ochronną lub drenażową, ale źle zamontowana może zostać przesunięta podczas zasypywania i uszkodzić właściwą powłokę.
Również drenaż opaskowy nie jest obowiązkowym rozwiązaniem dla każdego domu. Jego wykonanie musi wynikać z warunków gruntowo-wodnych i projektu. Konieczny jest sprawny oraz legalny odbiornik wody. Drenaż zakończony w niedrożnej studni lub wykonany bez możliwości odpływu może utrzymywać wodę przy budynku zamiast ją usuwać.
Nie zastępuj technologii pojedynczym produktem: domieszka nie zastępuje ochrony świeżego betonu, folia kubełkowa nie zastępuje hydroizolacji, a przypadkowo ułożone płyty nie zastępują zaprojektowanej ochrony przeciwmrozowej.
Kontrola fundamentów po zimie
Wznowienia budowy nie należy zaczynać od murowania lub układania kolejnych warstw. Najpierw trzeba ocenić podłoże, konstrukcję, izolacje i instalacje. Oględziny najlepiej wykonać po odmarznięciu gruntu i odpłynięciu wód roztopowych.
- Bezpiecznie usuń wodę i zanieczyszczenia. Nie wchodź do podmytego lub niestabilnego wykopu. Odsłaniając fundamenty, nie uszkodź hydroizolacji ani krawędzi betonu.
- Sprawdź grunt i zasypki. Zwróć uwagę na miękkie miejsca, wypłukania, zapadnięcia, szczeliny przy ścianach oraz ślady przemieszczeń.
- Obejrzyj beton i elementy murowe. Zaznacz rysy, łuszczenie, odspojenia, ubytki, przesunięte bloczki oraz nierówności, których wcześniej nie było.
- Skontroluj hydroizolację. Przebite, oderwane lub pofałdowane fragmenty trzeba naprawić zgodnie z technologią zastosowanego systemu, zanim zostaną ponownie zakryte.
- Sprawdź przepusty i instalacje. Upewnij się, że w rurach nie pozostała woda, lód, ziemia ani uszkodzone zaślepki.
- Uzyskaj zgodę na kontynuowanie robót. Kierownik powinien ocenić wyniki kontroli. Przy niepokojących objawach potrzebna może być opinia konstruktora lub geotechnika.
Nie każda rysa oznacza awarię, ale żadnej nowej rysy nie należy zakrywać bez oceny. Znaczenie mają jej przebieg, szerokość, głębokość oraz to, czy zmienia się w czasie. Tak samo miękkiego dna wykopu nie można naprawiać przez przypadkowe dosypanie piasku. Sposób wymiany lub wzmocnienia podłoża musi uwzględniać projektowany nacisk budynku.
Kiedy wystarczy kierownik, a kiedy potrzebny jest specjalista?
Standardowe zabezpieczenia można wykonać zgodnie z projektem i wskazaniami kierownika, jeżeli fundament został odebrany, beton osiągnął wymaganą wytrzymałość, grunt odpowiada dokumentacji, w wykopie nie pojawia się woda, a izolacje oraz zasypki są kompletne. Inwestor może samodzielnie uporządkować teren, założyć wskazane zaślepki, zamocować zaleconą osłonę i kontrolować odpływ wody, o ile nie wymaga to wejścia do niebezpiecznego wykopu.
Konsultacja z konstruktorem lub geotechnikiem jest potrzebna, gdy:
- fundament stoi na glinie, pyle, namule, gruncie organicznym albo nasypie niekontrolowanym;
- w wykopie pojawia się woda lub poziom wód gruntowych jest wysoki;
- ławy albo płyta zostały zabetonowane tuż przed mrozem bez potwierdzonej technologii zimowej;
- wystąpiły rysy, odspojenia, łuszczenie betonu lub przesunięcia elementów murowych;
- planowane jest zasypanie wysokich ścian piwnicy przed wykonaniem stropu;
- po zimie dno wykopu jest miękkie, rozluźnione albo miejscowo zapadnięte;
- hydroizolacja została przebita, oderwana lub przez długi czas pozostawała pod wodą;
- fundament obsypano nierównomiernie albo tylko z jednej strony;
- planowane zabezpieczenie różni się od rozwiązania przyjętego w projekcie.
Kierownik budowy odpowiada za organizację i zabezpieczenie terenu oraz prowadzenie robót zgodnie z projektem i przepisami. Problemy dotyczące podłoża, rys lub stateczności ścian wymagają oględzin na budowie. Zdjęcie przesłane telefonem może pomóc we wstępnej ocenie, ale nie zawsze wystarcza do podjęcia decyzji.
Do oblodzonego, podmytego lub głębokiego wykopu nie należy wchodzić bez zapewnienia bezpiecznych warunków. Skarpa może wyglądać na stabilną, a osunąć się po odwilży lub opadach. Wygrodzenie i oznakowanie trzeba utrzymać przez cały okres przerwy.
Pytania i odpowiedzi
Czy same ławy fundamentowe mogą zostać do wiosny?
Tak, jeśli beton osiągnął wymaganą wytrzymałość, a podłoże zabezpieczono przed nawodnieniem i przemarzaniem. Bezpieczniej jest jednak przed zimą wykonać ściany, izolacje, przepusty oraz zasypki przewidziane dla stanu zero. Decyzję powinien zatwierdzić kierownik budowy.
Czy fundamenty trzeba przykryć folią na zimę?
Folia może ograniczyć dostęp deszczu i śniegu, ale nie jest samodzielnym zabezpieczeniem przeciwmrozowym. Powinna być ułożona ze spadkiem i zamocowana tak, aby nie tworzyła zbiornika na wodę ani nie została zerwana przez wiatr.
Czy mróz może uszkodzić beton fundamentowy?
Największe zagrożenie dotyczy młodego betonu, który nie uzyskał wymaganej wytrzymałości. Dojrzały i prawidłowo wykonany beton zwykle nie zostanie uszkodzony tylko dlatego, że nadeszła zima. Problemy mogą jednak wynikać z błędów wykonawczych, obecności wody lub ruchów przemarzającego podłoża.
Czy można zostawić niezasypane ściany fundamentowe?
Można je pozostawić tylko po sprawdzeniu stateczności i zabezpieczeniu izolacji. Szczególnej kontroli wymagają wysokie ściany piwniczne bez stropu. Nie wolno ich jednostronnie zasypywać bez potwierdzenia, że konstrukcja jest przygotowana na takie obciążenie.
Czy płyta fundamentowa może stać przez zimę?
Tak, jeżeli wykonano projektową ochronę przeciwmrozową, zabezpieczono krawędzie i instalacje oraz usunięto wodę z powierzchni i zagłębień. Sama plandeka nie zastępuje warstwy niewysadzinowej ani izolacji obwodowej.
Co zrobić, jeśli po zimie w wykopie stoi woda?
Najpierw trzeba ustalić źródło wody i bezpiecznie ją odprowadzić. Następnie kierownik lub geotechnik powinien ocenić stan dna. Nie wolno betonować na podłożu rozmokłym, rozluźnionym, wypłukanym albo nadal zamarzniętym.
Czy przerwę zimową trzeba wpisać do dziennika budowy?
Kierownik powinien udokumentować stan robót i sposób zabezpieczenia budowy. Warto wykonać także zdjęcia izolacji, przepustów, zasypek oraz osłon. Fotografie uzupełniają dokumentację, ale nie zastępują wymaganych wpisów.
Jeżeli harmonogram na to pozwala, najlepiej doprowadzić fundamenty do kompletnego stanu zero i odebrać ten etap przed nadejściem mrozu. Gdy budowa zatrzymała się na wykopie, świeżych ławach albo ścianach piwnicy bez stropu, nie należy stosować uniwersalnego schematu. Trzeba osobno ocenić beton, grunt, wodę, izolacje i stateczność ścian. Po zimie prace rozpoczyna się od kontroli, a nie od zakrywania śladów uszkodzeń kolejnymi warstwami.
